Mieszkańcy gminy piszą odwołania. Kiedy pozwolenie na budowę Elektrowni Północ stanie się prawomocne?

PELPLIN. Ponad dwadzieścia odwołań od pozwolenia na budowę elektrowni węglowej w Rajkowach (gm. Pelplin) wpłynęło w ostatnim czasie do Urzędu Wojewódzkiego w Gdańsku. Ich rozpatrywanie zapewne się przedłuży ponad ustawowy termin 30 dni.
Mieszkańcy gminy piszą odwołania. Kiedy pozwolenie na budowę Elektrowni Północ stanie się prawomocne?
Pozwolenie na budowę Elektrowni Północ starosta tczewski wydał 15 lipca.

Zagrożenie dla środowiska?
Kluczowa dla bezpieczeństwa energetycznego Pomorza inwestycja wywołuje spore emocje wśród mieszkańców, nie tylko gminy Pelplin. Spora grupa z nich – oraz niektóre ogólnopolskie organizacje ekologiczne – uważa, że elektrownia będzie stałym zagrożeniem dla środowiska i zdrowia ich samych. Inwestorzy z Kulczyk Investments oraz władze Pelplina i powiatu uspokajają, że elektrownia będzie najbezpieczniejszym przedsięwzięciem tego typu w Polsce. Lokalni samorządowcy liczą także na spore wpływy do gminnego budżetu z tytułu podatków lokalnych oraz na nowe miejsca pracy.
Osoby fizyczne i prawne miały 14 dni, od dnia otrzymania informacji o wydaniu pozwolenia na budowę, na odwołanie się od decyzji starosty tczewskiego – za jego pośrednictwem – do wojewody pomorskiego.

Odwołań może być więcej
- Do minionego czwartku wpłynęły do Urzędu Wojewódzkiego 24 odwołania – informuje Jarosław Maciejewski z biura rzecznika wojewody. - Nie wykluczamy sytuacji, że niedługo poczta dostarczy kolejne. Autorami większości z nich są osoby fizyczne, najczęściej zamieszkałe na terenie gminy Pelplin.
Zgodnie z kodeksem postępowania administracyjnego wojewoda ma teraz 30 dni na rozpatrzenie odwołań. Ale kodeks ten umożliwia także, w sytuacji gdy postępowanie jest skomplikowane, wydłużenie tego okresu.
- I tak zapewne stanie się w tej konkretnej sytuacji – dodaje Jarosław Maciejewski. - Urzędnicy muszą sprawdzić dokumentację, która liczy aż sześć tomów. Trudno podać konkretny termin zakończenia rozpatrywania odwołań. Postaramy się zrobić to jak najszybciej, mając na uwadze, iż jest to inwestycja kluczowa dla całego regionu.

Trzy możliwości wojewody
Odwołania będą rozpatrywane pod kątem proceduralnym. Urzędnicy wojewody sprawdzą m. in. czy wydając pozwolenie na budowę dopełniono wszystkich wymogów prawnych, czy odbyły się konsultacje społeczne oraz czy powiadomiono o wydaniu pozwolenia wszystkie strony postępowania. Wojewoda po rozpatrzeniu odwołań ma prawo uchylić pozwolenie na budowę, utrzymać je w mocy lub zwrócić do Starostwa Powiatowego w Tczewie do ponownego rozpatrzenia.
Tymczasem 29 lipca zarząd Elektrowni Północ poinformował, iż rozpoczął drugi etap postępowania w sprawie udzielenia zamówienia na realizację budowy dwóch bloków elektrowni wraz z instalacjami i obiektami pomocniczymi o mocy od co najmniej 780 do 1050 MW każdy. Ostateczny termin nadsyłania ofert mija 5 stycznia przyszłego roku. Inwestorzy chcą następnie wybrać kilka firm, z którymi będą prowadzone negocjacje zakończone wyłonieniem głównego wykonawcy budowy elektrowni. Przedstawiciele zarządu elektrowni informowali już kilkukrotnie, że budowa elektrowni mogłaby ruszyć w połowie 2012 r.

Prąd może popłynąć za 5 lat

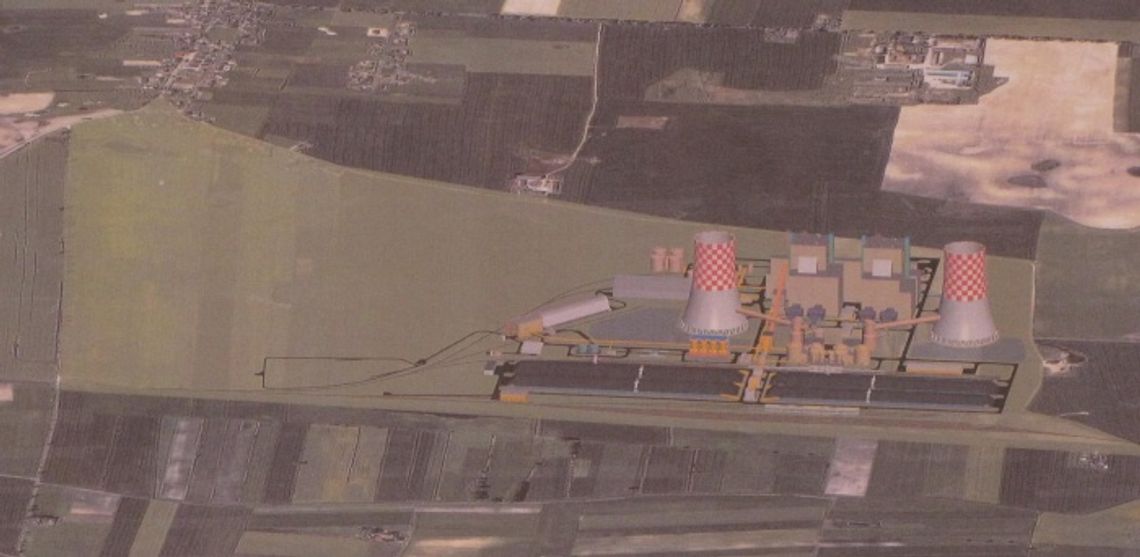

Inwestycja w Rajkowach ma powstać na ponad 220 hektarach. Blisko połowę z nich zajmie sama elektrownia. Resztę terenu przeznaczono pod park (20 ha) i jako rezerwę pod ewentualną rozbudowę elektrowni lub miejsce dla innych przedsięwzięć, związanych z wielką inwestycją. Pierwszy blok ma być uruchomiony w połowie 2016 r., drugi dwa lata później. Inwestorzy posiadają już pozwolenie zintegrowane, które jest warunkiem ubiegania się o przydział praw do emisji dwutlenku węgla. W ramach elektrowni powstanie 127 obiektów. Inwestorzy zapewniają, że obiekt będzie spełniać wymagania środowiskowe nie tylko obowiązujące dzisiaj, ale i te które zostaną wprowadzone w 2020 r. Koszt budowy szacowany jest na 10 – 12 mld zł. Pracę przy budowie ma znaleźć nawet 3 tys. osób, a kolejny tysiąc w oddanej do użytku elektrowni oraz w firmach z nią kooperujących.


Podziel się
Oceń

Napisz komentarz

Wysyłając komentarz akceptujesz regulamin serwisu portalpomorza.pl z siedzibą w Tczewie jest administratorem twoich danych osobowych dla celów związanych z korzystaniem z serwisu. Zgodnie z art. 24 ust. 1 pkt 3 i 4 ustawy o ochronie danych osobowych, podanie danych jest dobrowolne, Użytkownikowi przysługuje prawo dostępu do treści swoich danych i ich poprawiania.

Komentarze

Reklama
Reklama
Reklama
zamglenia

Temperatura: 3°C Miasto: Gdańsk

Ciśnienie: 1019 hPa
Wiatr: 11 km/h

Reklama
Reklama
Ostatnie komentarze
Reklama
